关于增城区永宁街110kV新庙乙线迁改工程项目可行性研究报告的复函
永宁街道办事处:
报来《关于申请审批增城区永宁街110kV新庙乙线迁改工程项目可行性研究报告的函》及有关资料收悉。经研究,现就项目可行性研究报告函复如下:
一、原则同意你单位报来的增城区永宁街110kV新庙乙线迁改工程可行性研究报告。
二、建设规模和建设内容:项目位于永宁街、新塘镇,主要建设内容为:
(一)线路部分
1、拆除部分:本项目拆除110kV新庙乙线#27塔-110kV新庙乙线#58塔间架空线路,拆除原有LGJX-400/35导线路径长约5.735km,拆除原有OPGW-48芯和LGJX-70/40架空地线路径长约5.735km,拆除耐张塔14基,线塔16基,拆除旧铁塔基础露头30基。
2、新建更换部分:
(1)在110kV新庙乙线#57塔小号侧新建1基电缆终端塔,重新架设新建电缆终端塔至110kV新庙乙线#58塔之间的架空线,架空线导线型号为JL/LB20A-630/45,路径长约0.213km。更换新塘变电站构架—110kV新庙乙线#01塔段原有架空线导线型号LGJX-300/25为JL/LB20A-630/45,路径长约0.025km。在110kV新庙乙线#28塔大号侧新建1基双回路终端塔,重新架设110kV新庙乙线#27塔至新建终端塔之间的架空线,架空线导线型号为JL/LB20A-300/40,路径长约0.160km。
(2)由新建电缆终端塔新敷设一回电缆,沿线经村泥土路、永宁路、规划永惠路、永平路、永和河东侧(永平路-创想路段)、永和河西、南侧(创想路-荔新大道段,顺欣花园小区对面)、荔新大道新建三回路电缆管沟,一直至220kV新塘变电站(新扩间隔),新建电缆线路路径长约6.704km(电缆型号为FY-YJLW03-Z-64/110kV-1200mm²)。随线路敷设1条48芯管道光缆路径长约1×6.704km。将福耀乙支线电缆改接至新扩出线间隔T接。
(3)项目电缆土建部分新建三回路电缆管沟,本期敷设1回。新建三回路电缆沟5742m,电缆工作井155m(含电缆接头井8座,长度8×10=80m;电缆直线井6座,长度6×5=30m;电缆转弯井9座,长度9×5=45m),三回路顶管172m,三回路水平直顶管464m,三回路排管146m。新建电缆终端T接塔基础及围栏1座,终端塔基础1座。
(二)变电部分
项目新建110kV间隔一个,新庙乙线架空改电缆改接入新建110kV间隔,原新庙乙线间隔福耀线迁移至新建间隔,原新庙乙线间隔架空线路保留为110kV章陂乙支线。同步增加相应的保护、测控、计量表计等二次设备。
(三)通信部分
光缆建设内容包括:(1)本项目新建电缆终端塔—110kV新庙乙线#58塔,新建2条48芯OPGW光缆,1条作为承载业务光缆使用,另1条用作普通地线; (2)沿本项目新建电缆终端塔—220kV新塘站电缆线路敷设1条48芯管道光缆;(3)光缆进入新塘站后,沿站内二次电缆沟敷设进入主控楼四楼通信机房。
三、投资估算及资金来源。项目估算总投资21348.20万元,其中:工程费用17104.76万元、工程建设其他费用3270.77万元、预备费972.67万元。项目建设所需资金为区财政资金安排解决。
四、建设管理模式。项目由永宁街道办事处组织实施建设,请你单位按照相关规定严格落实树木保护要求。

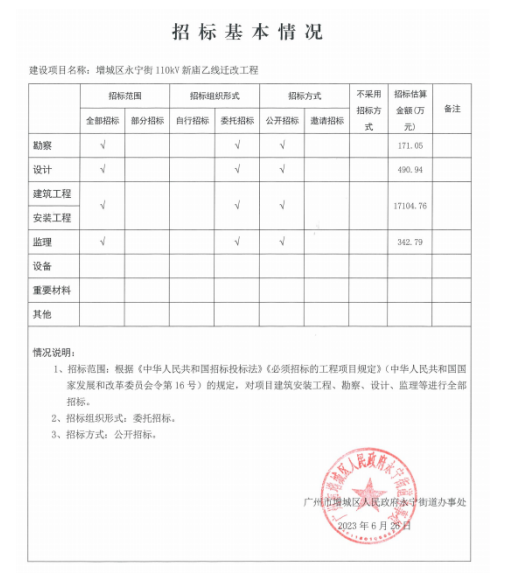

五、招标事项。工程招标核准意见详见附件。
六、本审批文件有效期为2年。有效期内完成下一阶段审批工作的,本审批文件持续有效;有效期届满时未完成下一阶段审批工作的,在有效期满前3个月内向我局申请延期,未办理延期手续的,本审批文件自动失效。
附件:广州市工程招标核准意见表
广州市增城区发展和改革局
2023年7月20日
附件
广州市工程招标核准意见表
建设项目名称:增城区永宁街110kV新庙乙线迁改工程
注:如对本许可不服,可在收到本许可书之日起60日内向增城区人民政府(增城区人民政府行政复议机构地址:广州市增城区荔城街园圃路29号区政府行政复议办公室,电话:020-32166323),也可向广州市发展和改革委员会(地址:广州市越秀区府前路1号;电话:020-32829053)申请行政复议;或者在收到本许可书之日起6个月内直接向广州铁路运输法院提起行政诉讼。根据《广东省人民政府关于县级以上人民政府统一行使行政复议职责有关事项的通告》(粤府函〔2021〕99号)的规定,自2021年6月1日起增城区人民政府统一行使我区行政复议职责,建议向增城区人民政府提出行政复议申请。
关于增城区永宁街110kV新庙乙线迁改工程项目可行性研究报告的复函.pdf
